Übersicht
- Das Wichtigste im Überblick
- Wann ist der Widerruf eines Verbraucherbauvertrags zulässig?
- Was ist eine erhebliche Umbaumaßnahme beim Widerruf?
- Wer zahlt den Wertersatz nach dem Widerruf vom Bauvertrag?
- Wie klappt die Rückzahlung der Abschlagszahlungen am Ende?
- Experten Kommentar
- Häufig gestellte Fragen (FAQ)
- Gilt das Widerrufsrecht auch bei einer Sanierung durch mehrere Firmen statt eines Generalunternehmers?
- Erhalte ich meine Abschlagszahlungen komplett zurück, wenn die bisherigen Bauleistungen massiv mangelhaft sind?
- Muss ich den mangelnden Wert der Bauleistungen beweisen, um meine vollen Abschlagszahlungen zurückzuerhalten?
- Was kann ich tun, wenn die Baufirma nach dem Widerruf die Baustelle nicht räumt?
- Wie schütze ich meine Gewährleistungsansprüche, wenn nach dem Widerruf eine andere Firma weiterbaut?
- Das vorliegende Urteil

Zum vorliegenden Urteilstext springen: 2 U 21/25
Das Wichtigste im Überblick
- Gericht: Oberlandesgericht Sachsen-Anhalt
- Datum: 09.12.2025
- Aktenzeichen: 2 U 21/25
- Verfahren: Berufungsverfahren zur Rückabwicklung
- Rechtsbereiche: Bauvertragsrecht, Verbraucherschutzrecht
- Relevant für: Bauherren, Sanierungsfirmen bei Großprojekten
Kunden dürfen umfangreiche Sanierungsverträge widerrufen, wenn der Bauunternehmer sie nicht über ihr Widerrufsrecht belehrte.
- Große Umbaumaßnahmen gelten rechtlich als Neubau und ermöglichen deshalb ein spezielles Widerrufsrecht.
- Nach einem Widerruf muss der Bauherr bereits gezahlte Beträge vom Unternehmer zurückfordern.
- Der Bauunternehmer darf für seine bisherigen Leistungen einen angemessenen Wertersatz in Geld verlangen.
- Gerichte müssen den Wert der erbrachten Bauleistungen genau prüfen und eventuelle Baumängel abziehen.
Wann ist der Widerruf eines Verbraucherbauvertrags zulässig?
Gemäß § 650i BGB und § 355 BGB steht Verbrauchern bei Bauverträgen ein Widerrufsrecht zu, sofern sie über dieses ordnungsgemäß belehrt wurden. Die Widerrufsfrist beträgt regulär 14 Tage, beginnt jedoch mangels korrekter Widerrufsbelehrung erst nach einem Jahr und 14 Tagen zu erlöschen, was sich aus den Vorgaben des § 356 Absatz 3 BGB ergibt. Voraussetzung für dieses weitreichende Recht ist die Einstufung des Geschäfts als Verbraucherbauvertrag. Das ist insbesondere bei Neubauten oder vergleichbar massiven Umbaumaßnahmen an Bestandsgebäuden der Fall.
Im vorliegenden Fall zeigte sich das konkret:
Die Eigentümerin eines in Massivbauweise errichteten Einfamilienhauses mit einem Kriechkeller unter der Küche plante eine umfassende Sanierung der Immobilie, die sie zuvor geerbt hatte. Die Grundrisse und der Raumzuschnitt des Gebäudes sollten dabei im Wesentlichen unverändert bleiben. Nach der Vorlage zweier detaillierter Angebote vom 24. Februar 2023 schloss die Hauseigentümerin am 26. Mai 2023 einen schriftlichen Einheitspreis-Bauvertrag mit einem Bauunternehmer. Die vereinbarte Auftragssumme lag bei beachtlichen 108.682,14 Euro brutto. Ein entscheidendes rechtliches Detail fehlte jedoch in sämtlichen Dokumenten: Weder die vorangegangenen Angebote noch der eigentliche Vertrag enthielten die gesetzlich zwingend vorgeschriebene Widerrufsbelehrung.
Der beauftragte Handwerksbetrieb begann im Mai 2023 mit den umfangreichen Arbeiten. Zunächst verlief die Kooperation reibungslos, und die Bauherrin beglich zwei gestellte Abschlagsrechnungen vom 22. Mai und 13. Juli 2023 in Höhe von insgesamt 94.148,90 Euro anstandslos. Als jedoch am 18. Dezember desselben Jahres eine dritte Zahlungsaufforderung über 25.277,74 Euro eintraf, verweigerte die Auftraggeberin die Überweisung. Sie ließ stattdessen durch den Privatgutachter J. L. eine baubegleitende Begutachtung des Rohbaus durchführen. Das am 8. Januar 2024 erstellte Dokument, welches ohne Einsicht in die Bauunterlagen angefertigt wurde, rügte diverse Ausführungsmängel. Dieses Gutachten wurde dem bauausführenden Betrieb jedoch zunächst nicht zur Verfügung gestellt.
Mit einem Schreiben vom 28. Februar 2024 wies die Bauherrin die offene Geldforderung offiziell zurück, setzte eine knappe Frist zur Fertigstellung bis zum 8. März 2024 und rügte pauschal einen unzureichenden Baufortschritt sowie nicht näher bezeichnete Mängel. Nachdem die Fronten verhärtet waren und der Bauunternehmer wegen der ausgebliebenen Zahlungen Anfang April 2024 die Arbeiten auf der Baustelle einstellte, eskalierte der Konflikt zusehends. Der Handwerker forderte am 9. April 2024 erfolglos die Zahlung und die Bestellung einer Bauhandwerkersicherung. Daraufhin zog die Immobilieneigentümerin am 24. April 2024 die juristische Reißleine und erklärte den Widerruf sämtlicher vertraglicher Erklärungen im Zusammenhang mit dem Bauvorhaben. Zudem forderte sie die Rückzahlung der bereits geleisteten Abschlagszahlungen bis zum 10. Mai 2024. Der Auftragnehmer reagierte am exakt selben Tag mit der Kündigung des Bauvertrags und verlangte eine formelle Bauabnahme, die wiederum kategorisch verweigert wurde.
Das Oberlandesgericht Sachsen-Anhalt (Aktenzeichen 2 U 21/25) bestätigte durch den Senat für Zivilsachen in einer Einzelrichterinstanz nach einem Beschluss vom 26. März 2025 und anschließender mündlicher Verhandlung am 1. Oktober 2025 in seinem Urteil vom 9. Dezember 2025, dass dieser drastische Schritt der Eigentümerin rechtens war. Da das Unternehmen die zwingend erforderliche Aufklärung über die Widerrufsmöglichkeiten gemäß § 650l BGB komplett versäumt hatte, begann die Widerrufsfrist nie regulär zu laufen. Die Auftraggeberin konnte sich somit erfolgreich auf die laufende gesetzliche Ewigkeitsfrist berufen und den Vertrag wirksam auflösen.
Oft herrscht der Irrglaube, ein solcher „ewiger“ Widerruf führe dazu, dass bereits erbrachte Bauleistungen für den Besteller völlig kostenlos bleiben. Das ist ein gefährlicher Trugschluss. Zwar erhalten Sie Ihre Abschlagszahlungen zurück, schulden dem Unternehmer aber im Gegenzug Wertersatz für die verbauten Materialien und die geleistete Arbeit. In der Praxis mündet dies häufig in langwierigen Gutachter-Schlachten darüber, wie viel die erbrachten Leistungen trotz eventueller Mängel tatsächlich wert sind.

Was ist eine erhebliche Umbaumaßnahme beim Widerruf?
Ein Verbraucherbauvertrag liegt nach § 650i Absatz 1 Alternative 2 BGB unter anderem dann vor, wenn ein bestehendes Gebäude erheblich umgebaut wird. Die genaue Definition orientiert sich stark an der europäischen Verbraucherrechte-Richtlinie und verlangt, dass der Umbau in seinem Umfang und seiner Intensität einem Neubau gleichkommt. Für diese juristische Einschätzung ist eine wertende Gesamtbetrachtung aller beauftragten Leistungen zwingend erforderlich. Das Fehlen einzelner, klassischer Gewerke schließt die Erheblichkeit der Baumaßnahme nicht zwingend aus.
Genau diese Frage musste das Oberlandesgericht Sachsen-Anhalt klären:
Der Handwerksmeister wehrte sich vehement gegen die Einstufung des Vertragsverhältnisses als Verbraucherbauvertrag. Er argumentierte vor dem Zivilsenat, dass er lediglich für einzelne, separierte Gewerke beauftragt worden sei und nicht die Rolle eines Generalunternehmers für die gesamte Sanierung eingenommen habe. Tatsächlich waren bestimmte Arbeiten, wie die Sanierung des Kriechkellers, die Bauwerksabdichtung, die komplette Neuherstellung des Daches sowie die Wärmedämmung der Außenfassade und eine umfassende Sanierung der Sanitär- und Heizungsanlagen, nicht Teil seines Auftrags. Aus Sicht des Auftragnehmers fehlte es dem Projekt damit an der sachlichen Reichweite, um gesetzlich einem Neubau gleichgestellt zu werden.
Das angerufene Gericht folgte dieser engen Auslegung jedoch nicht. Die Richter nahmen die vertraglich vereinbarten Leistungen aus dem Mai 2023 detailliert unter die Lupe. Beauftragt waren unter anderem eine umfassende Entkernung des Hauses, tiefgreifende Rohbauarbeiten einschließlich statischer Verstärkungen durch den Einbau schwerer Stahlträger, weitreichende Maurerarbeiten sowie der Einsatz, die Umsetzung und die Erneuerung von Fenstern. Hinzu kamen großflächige Trockenbau- und Putzarbeiten im Innen- sowie Außenbereich, Fußboden- und Estricharbeiten, der Treppenbau, bedeutsame Elektroarbeiten und partielle Dachdeckerarbeiten inklusive der Installation einer neuen Dachlichtkuppel. Die Eigentümerin behauptete im späteren Prozessverlauf sogar, das Gebäude sei infolge dieser massiven Eingriffe vorübergehend unbewohnbar geworden.
Die unionsrechtskonforme Auslegung des Gesetzes
Der Zivilsenat betonte in seiner Urteilsbegründung, dass die juristische Bewertung nicht allein anhand einer starren Checkliste fehlender Gewerke abgehakt werden darf. Die Richter stützten sich auf die Vorgaben der Europäischen Union zur Auslegung von Bereichsausnahmen im Verbraucherrecht, insbesondere auf den Erwägungsgrund 26 der Verbraucherrechte-Richtlinie (VRRL). Eine sogenannte „narrow reading“, also eine restriktive und enge Auslegung von Ausnahmen zum Nachteil des Verbrauchers, ist hier zwingend geboten.
Maßgeblich für die Beurteilung ist vielmehr der Gesamtcharakter des Bauvorhabens. Die Fülle und Intensität der beauftragten Arbeiten veränderten das Gesicht und die innere Struktur der Immobilie so massiv, dass das Gericht dem Projekt zweifelsfrei das Gepräge eines Neubaus attestierte. Die entscheidende Hürde war damit genommen: Das Gericht qualifizierte den Vertrag als Verbraucherbauvertrag und wendete die strengen Verbraucherschutzvorschriften an. Nur durch diese Einordnung öffnete sich für die Bauherrin überhaupt erst der juristische Weg zum Widerrufsrecht. Die Tatsache, dass die Hausbesitzerin bestimmte Gewerke wie die Heizung vorübergehend zurückgestellt oder potenziell in Eigenregie an andere Betriebe vergeben wollte, fiel bei der Gesamtbetrachtung der massiven baulichen Eingriffe aus einer Hand nicht mehr entscheidend ins Gewicht.
Erfahrungsgemäß versuchen viele Bauunternehmen, die strengen Regeln des Verbraucherbauvertrags zu umgehen, indem sie Leistungen in viele kleine Einzelaufträge aufteilen. Damit soll der Anschein erweckt werden, es handle sich lediglich um isolierte Reparaturen ohne Neubaucharakter. Wie dieses Urteil zeigt, schauen Gerichte jedoch auf das wirtschaftliche Gesamtkonzept. Werden Kernbereiche wie Statik, Fassade oder Grundriss massiv angefasst, schützt die künstliche Aufteilung in Einzelgewerke den Unternehmer meist nicht vor dem Widerrufsrecht.
Wer zahlt den Wertersatz nach dem Widerruf vom Bauvertrag?

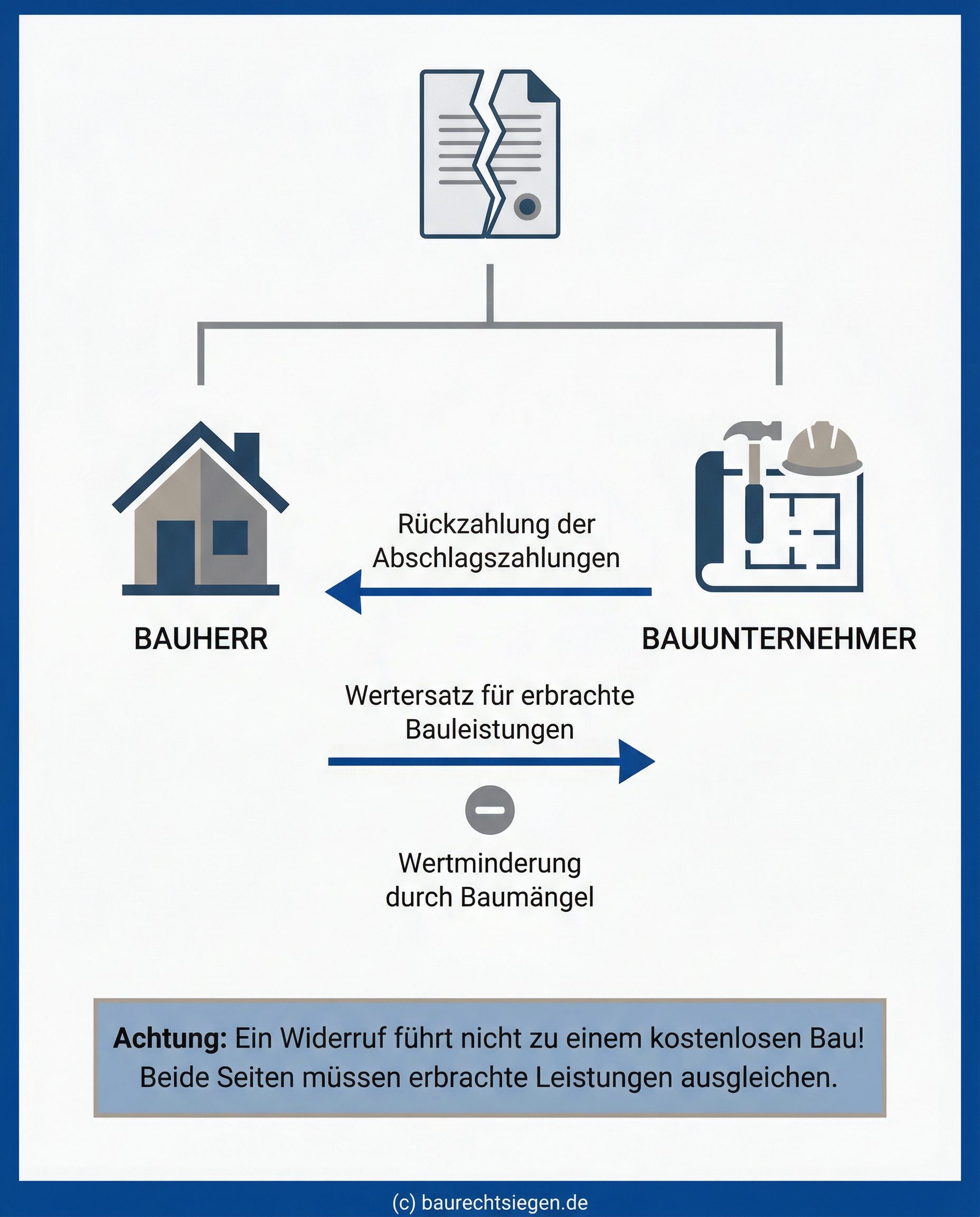

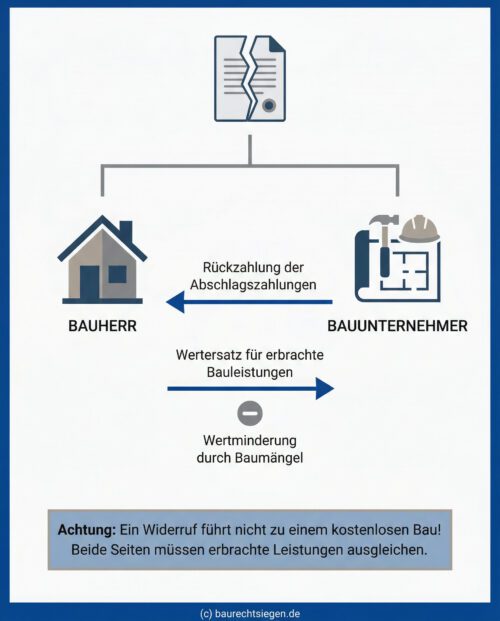

Ein erfolgreicher Widerruf wandelt den bestehenden Bauvertrag unmittelbar in ein Rückgewährschuldverhältnis um, wie es in § 355 Absatz 3 BGB geregelt ist. Da bereits fest verbaute Materialien und erbrachte handwerkliche Leistungen naturgemäß nicht einfach zurückgegeben werden können, räumt der Gesetzgeber dem Bauunternehmer einen Anspruch auf einen Wertersatz nach § 357e BGB ein. Dieser Entschädigungsanspruch entsteht völlig unabhängig von einem Verschulden der Parteien und bemisst sich an der vertraglich vereinbarten Vergütung inklusive der Bruttopreise. Sollten die erbrachten Bauleistungen jedoch nachweisbare Mängel aufweisen, sind diese bei der endgültigen Berechnung zwingend wertmindernd zu berücksichtigen.
Ein Fall aus der gerichtlichen Praxis des Jahres 2025 macht deutlich, wie komplex sich diese finanzielle Entflechtung gestaltet:
Nach der juristischen Aufhebung des Vertrages durch die Bauherrin und der anschließenden Kündigung durch den Handwerker im Mai 2024 musste das finanzielle Chaos geordnet werden. Um seine eigenen wirtschaftlichen Interessen zu wahren, präsentierte der Auftragnehmer in der Berufungsinstanz eine detaillierte und sorgfältig ausgearbeitete Abrechnung vom 29. Mai 2024. Er bezifferte den Wert seiner bis zum endgültigen Baustopp erbrachten Leistungen auf einen Brutto-Gesamtbetrag von 143.773,42 Euro. Nach Abzug der bereits zu Beginn geflossenen Abschlagszahlungen ergab sich daraus eine Restforderung von 49.194,19 Euro, für die er der Eigentümerin eine konkrete Zahlungsfrist bis zum 5. Juli 2024 setzte.
Das Leistungsverweigerungsrecht des Unternehmers
Das Gericht musste nun die völlig gegensätzlichen finanziellen Forderungen ordnen. Die Richter stellten klar, dass der Widerruf ex nunc wirkt – also erst ab dem Zeitpunkt der Erklärung für die Zukunft – und beide Parteien ab diesem Moment von ihren ursprünglichen vertraglichen Primärpflichten befreit. Es entsteht eine neue gesetzliche Situation, in der jeder dem anderen Zug-um-Zug das zurückgeben muss, was er erhalten hat. Für den Handwerker bedeutet das im Grundsatz: Er muss die erhaltenen 94.148,90 Euro erstatten. Für die Hauseigentümerin bedeutet es: Sie muss die empfangenen Bauleistungen zurückgeben. Da Letzteres bei einem halben Hausumbau und eingezogenen Stahlträgern physisch schlicht unmöglich ist, tritt der Wertersatz an diese Stelle.
Ein zentraler Streitpunkt in der Verhandlung war die prozessuale Frage, ob der Auftragnehmer seinen Anspruch auf Wertersatz zwingend durch eine formelle Aufrechnungserklärung hätte geltend machen müssen. Das erstinstanzliche Gericht hatte dies noch strikt gefordert. Das Oberlandesgericht korrigierte diese strenge Sichtweise jedoch deutlich. Der Wertersatzanspruch sei eine völlig eigenständige Forderung. Der Handwerker durfte die Rückzahlung der Abschläge nach § 320 BGB schlichtweg verweigern, bis die Frage seines eigenen Wertersatzes geklärt ist.
Der Widerruf der Klägerin war fristgerecht und wirksam. Er wirkt ex nunc und bindet die Parteien nicht mehr an die vertraglichen Primärpflichten. Zur Geltendmachung seines Gegenanspruchs bedarf es seitens des Beklagten keiner gesonderten Aufrechnungserklärung.
Die Richter urteilten, dass dieser verschuldensunabhängige Wertersatzanspruch ohne formelle Aufrechnungserklärung gültig ist und direkt in das Rückabwicklungsverhältnis einfließt. Er ist grundsätzlich auch ohne Vorlage einer prüffähigen Schlussrechnung fällig, wobei der Unternehmer im vorliegenden Fall ohnehin bereits prüffähig abgerechnet hatte. Zur Berechnung dieses Wertes wird ausschließlich auf die ursprünglich vereinbarten Vertragspreise zurückgegriffen. Ein eventuell eingetretener Wertzuwachs des gesamten Grundstücks durch den Umbau spielt bei dieser Kalkulation rechtlich keine Rolle. Das Gericht betonte jedoch auch die Kehrseite der Medaille: Die von der Bauherrin mithilfe des Privatgutachters gerügten Baumängel fließen direkt in die Bewertung ein und mindern den Wertersatzanspruch des Unternehmers entsprechend der gängigen Minderungspraxis nach § 638 BGB.
Wie klappt die Rückzahlung der Abschlagszahlungen am Ende?
Nach einem wirksamen Widerruf kann der Besteller die Rückzahlung der in der Vergangenheit geleisteten Abschlagszahlungen einfordern. Die zuständigen Gerichte müssen bei der Verhandlung solcher Streitigkeiten jedoch streng auf die richterliche Hinweispflicht nach § 139 ZPO achten, besonders wenn die Streitparteien entscheidende Rechtsfolgen wie den Wertersatz übersehen. Herrschen am Ende der mündlichen Verhandlung erhebliche Unklarheiten über die tatsächliche Werthaltigkeit der erbrachten Bauleistungen, kann das Berufungsgericht den Fall zur erneuten Beweisaufnahme an die Vorinstanz zurückverweisen.
Wie sich eine solche verfahrensrechtliche Kehrtwende in der gerichtlichen Realität abspielt, zeigt der weitere Verlauf dieses Rechtsstreits:
Die Hauseigentümerin hatte am 27. September 2024 Klage eingereicht und forderte die exakte Rückzahlung ihrer geleisteten Abschlagszahlungen in Höhe von 94.148,90 Euro zuzüglich Verzugszinsen ab dem 11. Mai 2024. Das Landgericht Magdeburg gab dieser Klage in erster Instanz durch den Einzelrichter der 10. Zivilkammer am 17. Februar 2025 vollumfänglich statt. Der Erstrichter konzentrierte sich dabei fast ausschließlich auf den wirksamen Widerruf und wischte die Gegenforderungen des Bauunternehmers vom Tisch. Das Kernargument der ersten Instanz: Der Handwerker habe es schlichtweg versäumt, rechtzeitig und in der korrekten juristischen Form eine Aufrechnung zu erklären.
Der betroffene Unternehmer legte daraufhin am 6. März 2025 Berufung ein und begründete diese detailliert am 20. März 2025. Er sah sich in seinen fundamentalen Prozessrechten beschnitten. Er rügte vor dem Oberlandesgericht eine massive Verletzung des rechtlichen Gehörs, welches durch Artikel 103 Absatz 1 des Grundgesetzes (GG) garantiert wird. Er argumentierte, dass er den Wertersatz als absoluten Schwerpunkt seiner Verteidigung vorgebracht hatte und das Gericht diesen essenziellen Vortrag übergangen habe.
Die Verletzung der richterlichen Hinweispflicht
Das Oberlandesgericht gab dem Berufungsführer in diesem verfahrensrechtlichen Punkt vollumfänglich recht. Zwar bestätigten die Richter der höheren Instanz die materielle Rechtsauffassung bezüglich des Verbraucherbauvertrags und des Widerrufs, doch sie kritisierten das prozessuale Vorgehen des Landgerichts scharf. Wenn ein Gericht der Auffassung ist, dass eine spezielle juristische Erklärung – wie hier die formelle Aufrechnung – zwingend erforderlich ist, muss es die betroffene Partei im Rahmen der Aufklärungspflicht offen darauf hinweisen und Gelegenheit zur Stellungnahme geben.
Das Unterlassen dieses richterlichen Hinweises verletzte das rechtliche Gehör des Auftragnehmers massiv. Hätte der Handwerker im ersten Prozess den Hinweis erhalten, dass seine Argumentation nach Ansicht des Richters formell unzureichend sei, hätte er die fehlende Erklärung sofort nachliefern oder detaillierter vortragen können. Genau diesen Schritt holte er dann notgedrungen in der Berufungsbegründung nach.
Aufgrund dieses gravierenden Verfahrensfehlers fällte das Oberlandesgericht kein finales Urteil über die konkreten Geldsummen. Stattdessen hielt der Senat eine Zurückverweisung an das Landgericht Magdeburg gemäß § 538 Absatz 2 Nummer 1 ZPO für sachdienlich, da umfangreiche ergänzende Feststellungen unumgänglich sind. Die Aufgabe für die dortigen Richter erfordert nun eine detaillierte und zeitaufwendige Aufarbeitung der Baustellenrealität. In der anstehenden Neuverhandlung muss exakt ermittelt werden:
- Wie hoch ist die Quantifizierung des tatsächlichen Wertersatzanspruchs?
- Wie lassen sich die einzelnen erbrachten Teilleistungen klar abgrenzen?
- Welche vom Privatgutachter gerügten Mängel am Rohbau bestehen tatsächlich?
- In welchem exakten Umfang verringern diese Fehler den finanziellen Wert?
Das Oberlandesgericht wies die klagende Hauseigentümerin zudem unmissverständlich an, dass ihr bisheriges pauschales Bestreiten der Werthaltigkeit nicht mehr ausreicht. Sie muss im kommenden Verfahren substanziiert darlegen, warum die erbrachten Rohbauarbeiten, die verbauten Stahlträger und die Elektroinstallationen in ihren Augen völlig wertlos sein sollen. Bis das Landgericht Magdeburg diese aufwendigen Beweisaufnahmen abgeschlossen hat, bleibt offen, wer am Ende wem wie viel Geld schuldet. Eine Revision gegen dieses Urteil wurde vom Senat nicht zugelassen, da die Rechtssache nach Ansicht der Richter keine grundsätzliche Bedeutung über den Einzelfall hinaus hat.
Eine Zurückverweisung an die Vorinstanz bedeutet für beide Parteien eine massive zeitliche und finanzielle Belastung. In der Praxis führt dies oft dazu, dass ein Verfahren erst nach Jahren abgeschlossen wird. Häufig nutzen Prozessstrategen diesen Moment für einen Vergleich: Die Unsicherheit über den Ausgang der neuen Beweisaufnahme und die drohenden Kosten für gerichtliche Sachverständigengutachten zwingen beide Seiten oft an den Verhandlungstisch, um das finanzielle Risiko zu begrenzen.
Bauvertrag widerrufen? Jetzt finanzielle Risiken absichern
Ein Widerruf beendet zwar den Vertrag, löst aber oft komplexe Streitigkeiten über den Wertersatz und bereits geleistete Zahlungen aus. Unsere Rechtsanwälte prüfen für Sie die Wirksamkeit Ihres Widerrufs und berechnen die drohenden finanziellen Gegenforderungen der Gegenseite. So vermeiden Sie langwierige Gerichtsprozesse und sichern Ihre Rückzahlungsansprüche rechtssicher ab.
Experten Kommentar
Der juristische Befreiungsschlag durch den Widerruf entpuppt sich auf der Baustelle oft als purer Albtraum. Während die Parteien vor Gericht jahrelang um den exakten Wertersatz der bisherigen Leistungen streiten, ruht das Projekt komplett. Zudem findet sich in der Praxis kaum ein seriöser Handwerksbetrieb, der die Gewährleistung für ein von Fremdfirmen begonnenes Sanierungsprojekt übernehmen will.
Wer diesen radikalen Schnitt wagt, braucht daher zwingend einen Plan für die zeitnahe Fortführung der Baumaßnahme. Ich rate Betroffenen in solch verfahrenen Situationen dazu, umgehend einen unabhängigen Bausachverständigen zur exakten Beweissicherung einzuschalten. Nur mit einer extrem sauberen Schnittstellendokumentation lässt sich das halbfertige Haus überhaupt noch von einem anderen Unternehmen retten.
Häufig gestellte Fragen (FAQ)
Gilt das Widerrufsrecht auch bei einer Sanierung durch mehrere Firmen statt eines Generalunternehmers?
JA, das Widerrufsrecht kann auch bei der Beauftragung mehrerer einzelner Fachfirmen für ein Sanierungsprojekt bestehen. Maßgeblich für die rechtliche Einordnung ist nicht die Anzahl der Vertragspartner, sondern ob die Gesamtheit der Arbeiten in ihrem Umfang einem Neubau gleichkommt.
Ein Verbraucherbauvertrag gemäß § 650i BGB setzt voraus, dass erhebliche Umbaumaßnahmen vorgenommen werden, die einem Neubau gleichkommen und somit ein besonderes Schutzbedürfnis des Bauherrn begründen. Die Rechtsprechung nimmt hierfür eine wertende Gesamtbetrachtung vor, bei der das wirtschaftliche Gesamtkonzept des Vorhabens über der rein formalen Aufteilung in verschiedene Einzelgewerke steht. Wenn die Summe der beauftragten Leistungen wie Statik, Fassadengestaltung oder Grundrissänderungen tiefgreifend in die Bausubstanz eingreift, wird das Projekt als rechtliche Einheit gewertet. Gerichte verhindern dadurch, dass Unternehmer durch eine künstliche Stückelung der Aufträge die gesetzlichen Schutzrechte der Verbraucher sowie die damit verbundenen Widerrufsmöglichkeiten wirksam umgehen können.
Erreicht die Sanierung hingegen nicht die Schwelle eines Neubaus, etwa bei reinen Instandsetzungsarbeiten ohne statische Relevanz, gelten meist die Regeln für Fernabsatz- oder Außergeschäftsraumverträge gemäß § 312g BGB. In diesen Fällen besteht das Widerrufsrecht nur dann, wenn der jeweilige Vertragsschluss außerhalb der Geschäftsräume des Handwerkers oder über Fernkommunikationsmittel wie E-Mail oder Telefon erfolgt ist.
Unser Tipp: Prüfen Sie Ihre Einzelverträge systematisch auf massive Eingriffe in die Gebäudesubstanz wie den Austausch von tragenden Elementen oder großflächige Fensterdurchbrüche. Vermeiden Sie die Annahme, dass eine Aufsplittung der Gewerke auf Maurer, Elektriker oder Dachdecker automatisch Ihren gesetzlichen Schutz als Verbraucher einschränkt.
Erhalte ich meine Abschlagszahlungen komplett zurück, wenn die bisherigen Bauleistungen massiv mangelhaft sind?
ES KOMMT DARAUF AN, da Sie zwar einen gesetzlichen Anspruch auf Rückzahlung der geleisteten Abschläge haben, dem Bauunternehmer jedoch im Gegenzug Wertersatz für die bereits erbrachten Bauleistungen schulden. Sie erhalten Ihre Zahlungen nur dann vollständig zurück, wenn die bisherigen Bauleistungen aufgrund der massiven Mängel für Sie nachweislich objektiv völlig wertlos sind. In der Regel führt die Mangelhaftigkeit jedoch lediglich zu einer erheblichen Reduzierung des Wertersatzanspruches und damit zu einer entsprechend höheren Rückzahlungssumme.
Nach einem wirksamen Widerruf wandelt sich der Bauvertrag in ein Rückgewährschuldverhältnis um, bei dem beide Parteien die bereits empfangenen Leistungen gegenseitig zurückgeben müssen. Da die fest mit dem Grundstück verbundene Bauleistung nicht physisch zurückgegeben werden kann, tritt an deren Stelle gemäß § 357d BGB die gesetzliche Pflicht des Bauherrn zum Wertersatz. Die Höhe dieses Wertersatzes bemisst sich nach dem objektiven Wert der Leistung zum Zeitpunkt des Widerrufs, wobei vorhandene Baumängel diesen Wert zwingend mindern. Massive Mängel führen dazu, dass der Unternehmer deutlich weniger Geld für seine Arbeit beanspruchen darf, was den Auszahlungsbetrag zu Ihren Gunsten bei der finalen Abrechnung erhöht.
Ein vollständiger Entfall des Wertersatzanspruches tritt nur in extremen Ausnahmefällen ein, wenn die Bauleistung beispielsweise vollständig abgerissen werden muss oder für das weitere Bauvorhaben technisch völlig unbrauchbar ist. In allen anderen Fällen bleibt meist ein Restwert bestehen, den der Unternehmer trotz der Mängel als Vergütung für den geschaffenen Substanzwert vom Rückzahlungsbetrag einbehalten darf. Die Beweislast für die Wertminderung durch die Mängel liegt dabei grundsätzlich beim Bauherrn, der die Defizite im Streitfall detailliert dokumentieren und gegenüber der Gegenseite konkret nachweisen muss.
Unser Tipp: Beauftragen Sie umgehend einen unabhängigen Sachverständigen mit der Erstellung eines Mängelgutachtens, um die Wertminderung der Bauleistungen für die Rückabwicklung rechtssicher zu beziffern. Vermeiden Sie es, die Rückzahlung ohne fachliche Dokumentation der Mängel einzufordern, da dies Ihre Verhandlungsposition gegenüber dem Bauunternehmen schwächt.
Muss ich den mangelnden Wert der Bauleistungen beweisen, um meine vollen Abschlagszahlungen zurückzuerhalten?
JA, Sie müssen den mangelnden Wert der Bauleistungen aktiv beweisen, um Ihre geleisteten Abschlagszahlungen in voller Höhe erfolgreich zurückfordern zu können. Ein bloßes pauschales Behaupten von Mängeln reicht vor Gericht keinesfalls aus, um den gesetzlichen Wertersatzanspruch des Unternehmers wirksam zu mindern oder ganz auszuschließen. Ohne einen detaillierten Nachweis über die Minderwertigkeit der erbrachten Leistungen bleibt Ihr Rückzahlungsanspruch rechtlich meist unbegründet.
Nach der ständigen Rechtsprechung trägt der Bauherr die volle Darlegungs- und Beweislast für wertmindernde Tatsachen bei der Abrechnung eines vorzeitig beendeten oder gekündigten Bauvertrags. Da der Bauunternehmer für seine bereits erbrachten Leistungen einen Anspruch auf Wertersatz gemäß den vertraglichen Vereinbarungen hat, müssen Sie als Anspruchsteller die konkreten Mängel substanziiert darlegen. Das bedeutet für die juristische Praxis, dass Sie jedes einzelne Schadensbild genau beschreiben und dessen Auswirkungen auf die Gesamthaltbarkeit oder Nutzbarkeit des Bauwerks rechtlich nachvollziehbar begründen müssen. Sofern Sie lediglich die Qualität der Arbeit ohne fachliche Untermauerung bestreiten, wird das Gericht im Zweifel von der Werthaltigkeit der Leistungen ausgehen und Ihre Rückforderung entsprechend kürzen.
Eine wichtige Ausnahme von dieser strengen Beweislastverteilung kann nur dann eintreten, wenn der Bauunternehmer die Herausgabe notwendiger Unterlagen oder Dokumentationen verweigert, die für eine Bewertung der Bauleistung zwingend erforderlich sind. In solchen speziellen Konstellationen kann eine sekundäre Darlegungslast entstehen, wobei der Bauherr dennoch verpflichtet bleibt, die ihm bereits zugänglichen Mängel so detailliert wie möglich aufzuzeigen und damit seine Mitwirkungspflichten vollständig zu erfüllen.
Unser Tipp: Beauftragen Sie umgehend einen qualifizierten Bausachverständigen, der ein detailliertes Privatgutachten zur Dokumentation der Mängel und zur Berechnung der konkreten Wertminderung in Euro erstellt. Vermeiden Sie es unbedingt, sich im Prozess lediglich auf subjektive Einschätzungen oder pauschale Mängelrügen zu verlassen, da diese prozessual meist wirkungslos bleiben.
Was kann ich tun, wenn die Baufirma nach dem Widerruf die Baustelle nicht räumt?
Sie sollten dem Unternehmen schriftlich per Einschreiben eine angemessene Frist zur vollständigen Räumung der Baustelle setzen und für den Fall der Verweigerung gerichtliche Schritte ankündigen. Nach einem wirksamen Widerruf erlischt das vertragliche Betretungsrecht der Baufirma für Ihr Grundstück unmittelbar, da die rechtliche Grundlage für die Ausführung der Bauleistungen entfallen ist. Damit ist der Unternehmer zur Herausgabe des Grundstücks sowie zum Abzug seines Personals und Materials verpflichtet.
Der wirksame Widerruf wandelt das Vertragsverhältnis in ein Rückgewährschuldverhältnis um, wodurch die gegenseitigen Primärleistungspflichten zur Errichtung des Bauwerks und zur Zahlung des Werklohns sofort entfallen. Da der Unternehmer kein vertragliches Nutzungsrecht mehr besitzt, stellt sein Verbleib auf der Baustelle eine rechtswidrige Besitzstörung gemäß § 1004 BGB (Bürgerliches Gesetzbuch) dar. Etwaige finanzielle Forderungen des Unternehmens, wie der im Gesetz vorgesehene Wertersatz für bereits erbrachte Teilleistungen, begründen grundsätzlich kein Zurückbehaltungsrecht am gesamten Grundstück des Bauherrn. Verstreicht die gesetzte Räumungsfrist fruchtlos, können Sie Ihr Hausrecht gerichtlich mittels einer Räumungsklage oder in dringenden Fällen durch eine einstweilige Verfügung effektiv durchsetzen.
Eine wichtige Einschränkung besteht jedoch bei Materialien, die bereits fest mit dem Grund und Boden verbunden wurden und somit in Ihr Eigentum übergegangen sind. Diese Baustoffe darf der Unternehmer nicht eigenmächtig wieder ausbauen oder entfernen, da er sich sonst schadensersatzpflichtig machen oder wegen Sachbeschädigung strafbar machen könnte. Zudem darf die Räumungsaufforderung nicht zur Unzeit erfolgen, wobei eine Frist von zwei Wochen im Regelfall als angemessen für den Abtransport von verbliebenen Baumaschinen gilt.
Unser Tipp: Fordern Sie die Räumung mittels Einwurf-Einschreiben unter Benennung eines exakten Datums an und dokumentieren Sie den Zustand der blockierten Baustelle lückenlos durch aussagekräftige Fotos. Vermeiden Sie es unbedingt, die Materialien der Firma eigenmächtig zu entsorgen oder abzutransportieren, um keine hohen Schadensersatzforderungen des Unternehmers zu riskieren.
Wie schütze ich meine Gewährleistungsansprüche, wenn nach dem Widerruf eine andere Firma weiterbaut?
Sie müssen den exakten Zustand der Bauleistungen des ersten Unternehmers durch ein unabhängiges Sachverständigengutachten dokumentieren lassen, bevor eine neue Firma die weiteren Arbeiten aufnimmt. **Die rechtssichere Dokumentation des Ist-Zustandes zum Zeitpunkt des Widerrufs trennt die Verantwortungsbereiche beider Unternehmen unmissverständlich voneinander ab.** Dieser notwendige Schritt verhindert effektiv, dass sich die beteiligten Firmen bei späteren Baumängeln gegenseitig die rechtliche Schuld zuweisen.
Der ursprüngliche Bauunternehmer haftet rechtlich nur für diejenigen Mängel, die an seiner spezifischen Teilleistung bis zum offiziellen Ende des Vertragsverhältnisses tatsächlich entstanden sind. Ohne eine objektive Bestandsaufnahme durch einen qualifizierten Gutachter vermischen sich die Leistungen beider Betriebe, was für Sie als Bauherrn zu massiven Beweisproblemen im Schadensfall führt. Ein fachgerechtes Gutachten friert den baulichen Zustand gewissermaßen ein und dient als zentrales Beweismittel für bereits vorhandene Ausführungsmängel gegen den ersten Auftragnehmer. Da Sie die Beweislast für die Verursachung eines Mangels tragen, ist diese zeitliche und sachliche Abgrenzung für die spätere Durchsetzung von Gewährleistungsansprüchen absolut essenziell.
Ein besonders effektives Werkzeug ist hierbei das selbstständige Beweisverfahren gemäß § 485 ZPO, das eine gerichtsfeste Dokumentation durch einen vom Gericht bestellten Sachverständigen sicherstellt. Diese Form der Beweissicherung genießt vor Gericht eine deutlich höhere Beweiskraft als ein bloßes Privatgutachten und schützt Sie nachhaltig vor späteren Einreden der Gegenseite. Falls jedoch ein zeitnaher Weiterbau zwingend erforderlich ist, kann ein detailliertes Privatgutachten zur Feststellung des aktuellen Bautenstandes zumindest als erste wichtige Absicherung dienen.
Unser Tipp: Beauftragen Sie einen Bausachverständigen mit einer förmlichen Zustandsfeststellung, bevor die neue Firma die Baustelle betritt oder ein neuer Vertrag unterzeichnet wird. Vermeiden Sie den nahtlosen Weiterbau ohne dokumentierte Schnittstelle, um Ihre wertvollen Gewährleistungsrechte nicht durch unklare Haftungsverhältnisse zu verlieren.
Hinweis/Disclaimer: Teile der Inhalte dieses Beitrags, einschließlich der FAQ, wurden unter Einsatz von Systemen künstlicher Intelligenz erstellt oder überarbeitet und anschließend redaktionell geprüft. Die bereitgestellten Informationen dienen ausschließlich der allgemeinen unverbindlichen Information und stellen keine Rechtsberatung im Einzelfall dar und können eine solche auch nicht ersetzen. Trotz sorgfältiger Bearbeitung kann keine Gewähr für Richtigkeit, Vollständigkeit und Aktualität übernommen werden. Die Nutzung der Informationen erfolgt auf eigene Verantwortung; eine Haftung wird im gesetzlich zulässigen Umfang ausgeschlossen.
Wenn Sie einen ähnlichen Fall haben und konkrete Fragen oder Anliegen klären möchten, kontaktieren Sie uns bitte für eine individuelle Prüfung Ihrer Situation und der aktuellen Rechtslage.
Das vorliegende Urteil
Oberlandesgericht Sachsen-Anhalt – Az.: 2 U 21/25 – Urteil vom 09.12.2025
* Der vollständige Urteilstext wurde ausgeblendet, um die Lesbarkeit dieses Artikels zu verbessern. Klicken Sie auf den folgenden Link, um den vollständigen Text einzublenden.
