Die Prüfbarkeit der Schlussrechnung: Anforderungen beim Einheitspreisvertrag

Werkhalle erweitert, doch die Abrechnung erfolgt plötzlich nach Stunden. Wenn Nachträge die Kalkulation sprengen, streiten die Parteien vor dem OLG Stuttgart über die Prüfbarkeit der Schlussrechnung. Ohne den Nachweis einer Vereinbarung für Taglohnarbeiten steht die gesamte Vergütung für die zusätzliche Bauleistung plötzlich rechtlich auf dem Prüfstand.
Bagger hebt Baugrube an einer Industriehalle aus, die Schaufel ist voller Erde, im Hintergrund aufgetürmter Aushub.
Die exakte Dokumentation von Erdarbeiten ist entscheidend für die rechtssichere Prüfbarkeit der Schlussrechnung bei Bauprojekten. Symbolfoto: KI

Zum vorliegenden Urteilstext springen: 10 U 149/24

Das Wichtigste im Überblick

  • Gericht: Oberlandesgericht Stuttgart
  • Datum: 12.08.2025
  • Aktenzeichen: 10 U 149/24
  • Verfahren: Berufung
  • Rechtsbereiche: Baurecht (VOB/B)
  • Relevant für: Bauunternehmen, private und gewerbliche Bauherren

Ein Bauunternehmen verliert die Klage auf Restzahlung wegen fehlerhafter Abrechnung von Zusatzleistungen.
  • Auftraggeber zahlen Stundenlohnarbeiten nur bei einer ausdrücklichen Vereinbarung vor dem Baubeginn.
  • Bei einem Einheitspreisvertrag rechnen Firmen zusätzliche Leistungen grundsätzlich nach festen Einheitspreisen ab.
  • Einseitig erhöhte Preise ohne vertragliche Grundlage führen zum Verlust des Zahlungsanspruchs.
  • Bereits geleistete Abschlagszahlungen deckten im vorliegenden Fall alle nachweislich erbrachten Bauleistungen ab.
  • Die Vorlage einer korrigierten Schlussrechnung im Berufungsverfahren ist rechtlich zulässig.

Wann führt die VOB/B-Schlussrechnung zur rechtlichen Fälligkeit?

Gemäß § 16 Abs. 3 Nr. 1 VOB/B wird der Werklohn bei Bauprojekten erst nach der Vorlage einer prüfbaren Schlussrechnung fällig. Das bedeutet konkret: Erst ab dem Zeitpunkt der Fälligkeit darf der Bauunternehmer das Geld rechtlich einfordern, einklagen oder bei Nichtzahlung Verzugszinsen verlangen. Der Auftraggeber muss mögliche Einwendungen gegen die Prüfbarkeit innerhalb einer gesetzlichen Frist von 30 Tagen erheben. Verstreicht dieser Zeitraum, können verspätete Rügen der Fälligkeit der Rechnung nicht mehr entgegengehalten werden. Dies ergibt sich ausdrücklich aus § 16 Abs. 3 Nr. 1 Satz 3 VOB/B.

Handlungsempfehlung für Auftraggeber: Prüfen Sie eingehende Schlussrechnungen sofort auf Nachvollziehbarkeit. Senden Sie eine konkrete, schriftliche Rüge der fehlenden Prüfbarkeit zwingend vor Ablauf der 30-Tage-Frist ab, um die rechtliche Fälligkeit zu blockieren. Allgemeine Floskeln wie „Rechnung wird abgelehnt“ genügen dafür nicht; benennen Sie exakt, welche Positionen unklar berechnet sind.

Genau diese Frage musste das Oberlandesgericht Stuttgart klären.

Eine Bauunternehmerin forderte von einem Maschinenbauunternehmen nach der Erweiterung einer Werkhalle noch offene Zahlungen in Höhe von über 250.000 Euro. Das Oberlandesgericht Stuttgart wies die Berufung der Auftragnehmerin jedoch vollumfänglich zurück und bestätigte die vollständige Klageabweisung. Zuvor hatte das auftraggebende Unternehmen mit einem Schreiben vom 18. März 2025 die mangelnde Prüfbarkeit der dritten korrigierten Schlussrechnung gerügt.

Da wesentliche Einwendungen in diesem Schreiben rechtlich nicht stichhaltig waren und weitere formale Rügen erst nach dem Ablauf der 30-Tage-Frist erfolgten, trat die rechtliche Fälligkeit am 19. März 2025 ein. Das Gericht stellte fest, dass die ausführende Firma in der Berufungsbegründung hinreichend konkretisiert hatte, welche spezifischen Leistungen unter der betroffenen Rechnungsposition abgerechnet wurden.

Achtung Falle: Fälligkeit ist keine Zahlungsgarantie

Viele Auftragnehmer wiegen sich in Sicherheit, wenn der Auftraggeber die 30-Tage-Frist zur Rüge der Prüfbarkeit (§ 16 Abs. 3 Nr. 1 VOB/B) versäumt hat. Das Urteil macht jedoch deutlich: Auch wenn die Rechnung dadurch formal fällig wird, bedeutet das nicht, dass sie inhaltlich richtig ist. Der Auftraggeber kann im Prozess weiterhin die sachliche Berechtigung der Forderung bestreiten. Die versäumte Frist heilt lediglich formale Mängel der Rechnung, schützt aber nicht vor einer Klageabweisung wegen unbewiesener Leistungen oder falscher Preise.

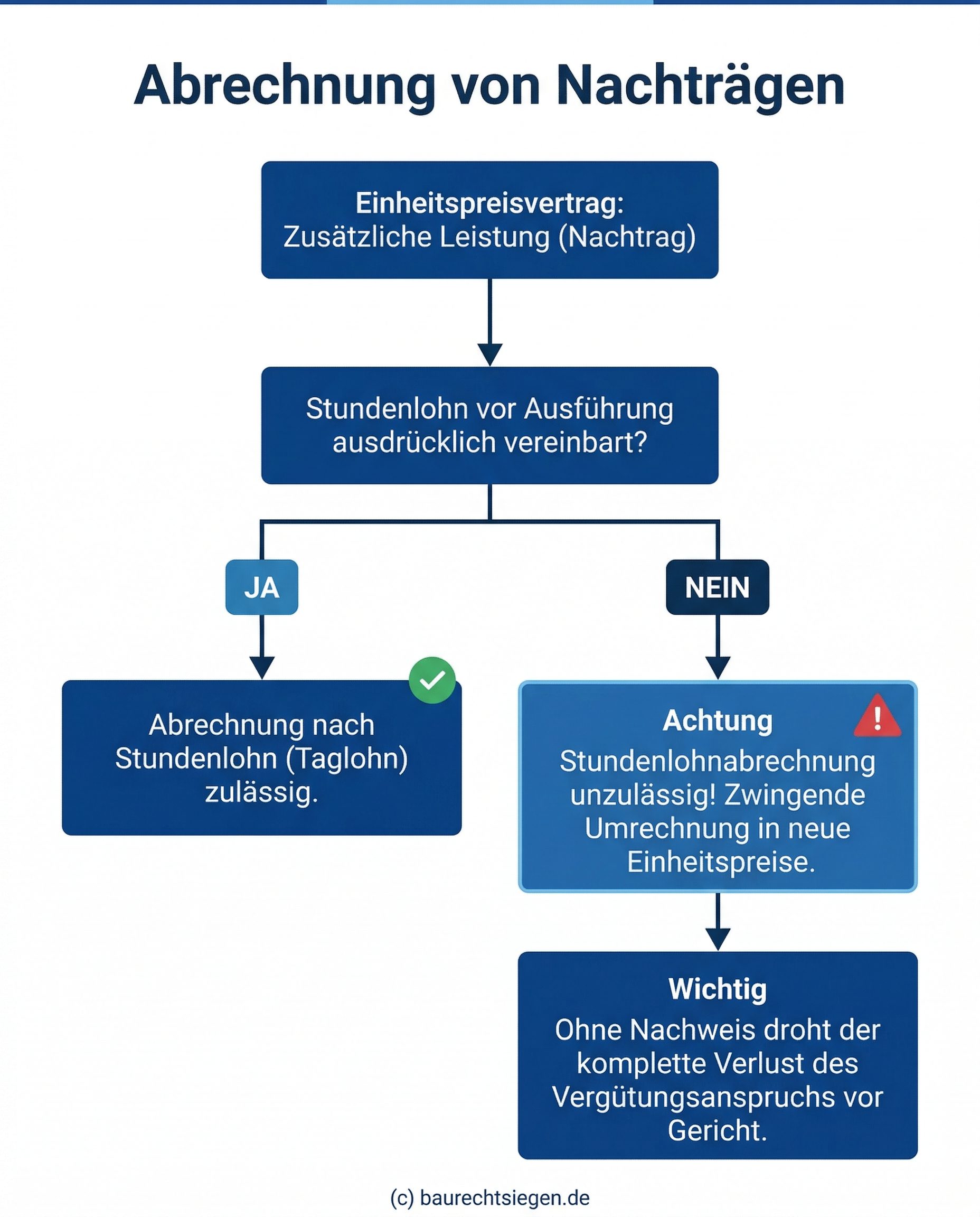

Infografik: Ein Entscheidungsbaum zeigt die korrekte Abrechnung von Nachträgen bei einem Einheitspreisvertrag. Wurde Stundenlohn vorab vereinbart, ist die Abrechnung nach Taglohn zulässig. Wurde dies nicht vereinbart, warnt die Grafik davor, nach Stunden abzurechnen. Es muss zwingend in neue Einheitspreise umgerechnet werden, da sonst der Verlust des Vergütungsanspruchs droht.
Entscheidungsbaum: So rechnen Sie Nachträge im Einheitspreisvertrag rechtssicher ab.

Darf man die Prüfbarkeit der Schlussrechnung später heilen?

Die Vorlage einer korrigierten oder völlig neuen Schlussrechnung während eines laufenden Berufungsverfahrens ist nach den Vorgaben der Zivilprozessordnung zulässig. Ein solcher prozessualer Vortrag dient der Herstellung der materiellen Fälligkeitsvoraussetzung, falls die ursprüngliche Abrechnung unzureichend war. Die Einreichung einer neuen Rechnung im Prozessverlauf stellt nach der herrschenden Rechtsprechung keine unzulässige Änderung des Streitgegenstands dar. Das bedeutet konkret: Eine unzulässige Änderung läge vor, wenn der Kläger vor Gericht plötzlich einen völlig neuen Sachverhalt oder Anspruch verhandeln wollte. Das bloße Nachbessern einer Rechnung repariert jedoch nur die Grundlage der bereits bestehenden Klage, ohne das Verfahren mit neuen rechtlichen Themen zu belasten.

Wie sich dieser prozessuale Grundsatz im Gerichtsalltag auswirkt, zeigt der Stuttgarter Rechtsstreit.

Korrektur in der zweiten Instanz

Die Baufirma stützte die finanzielle Forderung in der Berufungsinstanz auf eine korrigierte dritte Schlussrechnung. Das Oberlandesgericht Stuttgart wies die verfahrensrechtliche Rüge des Maschinenbauers zurück, wonach dieser neue Vortrag prozessual unzulässig sei. Die Auftragnehmerin durfte die rechtliche Fälligkeit der Forderung durch die Nachbesserung der Dokumente noch während des laufenden Berufungsverfahrens herbeiführen.

Handlungsempfehlung für Auftragnehmer: Wenn Ihr Auftraggeber im laufenden Prozess formale Mängel der Schlussrechnung erfolgreich ankreidet, reichen Sie umgehend eine korrigierte Rechnung nach. Warten Sie damit nicht auf ein neues Gerichtsverfahren. Sie können die fehlende Prüfbarkeit noch bis zum Ende der Berufungsinstanz reparieren und so die endgültige Abweisung Ihrer Zahlungsklage verhindern.

Warum scheiterte die Nachtragsabrechnung im Einheitspreisvertrag?

Bei einem Einheitspreisvertrag wird die Vergütung für geänderte oder zusätzliche Leistungen durch eine ergänzende Vertragsauslegung nach dem Bürgerlichen Gesetzbuch bestimmt. Das bedeutet konkret: Bei dieser Vertragsart wird nicht ein fester Gesamtpreis für das Projekt vereinbart, sondern ein verbindlicher Preis für eine bestimmte Leistungseinheit, wie etwa pro Quadratmeter Fliesen oder Kubikmeter Erdaushub. Maßgeblich sind nach § 2 Abs. 5 und 6 VOB/B die tatsächlich erforderlichen Kosten zuzüglich angemessener Zuschläge. Diese ermittelten Kosten müssen für die korrekte Abrechnung zwingend in praktikabler Form in Einheitspreise umgerechnet und transparent dargestellt werden.

Welche Fallstricke diese Abrechnungsmethode birgt, illustriert das vorliegende Urteil.

Ungeeignete Abrechnungsmethode

Die Auftragnehmerin machte für ein in die Werkhalle zu integrierendes Betonbauwerk sowie für umfangreiche Schachtarbeiten Kosten in Höhe von 276.026,85 Euro netto geltend. Der zuständige Senat beanstandete massiv, dass diese speziellen Positionen nicht nachvollziehbar nach Einheitspreisen dargelegt wurden. Eine reine Stundenlohnabrechnung für derart weitreichende Nachträge bewertete das Gericht als völlig ungeeignet, da sie die notwendige Abgrenzung zu den vertraglich geschuldeten Leistungen erschwert und den Verdacht von Doppelabrechnungen weckt.

Praxis-Hinweis: Nachtragsabrechnung im Einheitspreisvertrag

Der entscheidende Hebel für das Scheitern der Klage war die unzulässige Mischung der Abrechnungsarten. Wenn Sie einen Einheitspreisvertrag geschlossen haben, müssen Sie Nachträge grundsätzlich in neue Einheitspreise umrechnen (z. B. Euro pro Quadratmeter oder Kubikmeter). Eine Abrechnung nach Stunden (Taglohn) ist für komplexe Leistungen wie Beton- oder Erdarbeiten nur dann zulässig, wenn Sie eine ausdrückliche, vorab getroffene Vereinbarung über die Stundenlohnabrechnung beweisen können. Fehlt dieser Nachweis, riskieren Sie den kompletten Verlust Ihres Vergütungsanspruchs für diese Positionen.

Warum sind Taglohnarbeiten ohne vorherige Vereinbarung wertlos?

Nach § 2 Abs. 10 VOB/B sowie den häufigen Besonderen Vertragsbedingungen werden Taglohnarbeiten nur dann vergütet, wenn sie vor dem Beginn der Ausführung ausdrücklich vereinbart wurden. Die rechtliche Beweislast für das Vorliegen einer solchen speziellen Stundenlohnvereinbarung liegt stets beim Auftragnehmer. Ohne eine klare vertragliche Grundlage ist eine spätere Abrechnung nach dem reinen Regieaufwand unzulässig. Eine Abrechnung nach Regieaufwand bedeutet in diesem Zusammenhang, dass die Arbeiten rein nach den tatsächlich angefallenen Arbeitsstunden und dem verbrauchten Material in Rechnung gestellt werden, statt nach einem vorher fixierten Preis pro Leistungseinheit.

Die richterliche Überprüfung dieses Sachverhalts führte zu einem eindeutigen Ergebnis.

Fehlender Nachweis für Stundenlohn

Die Bauunternehmerin rechnete den Lohnaufwand, den Materialeinsatz und den Geräteaufwand teilweise nach Taglohn ab. In der informatorischen Anhörung vor dem Landgericht Rottweil lieferte der Geschäftsführer jedoch keine belastbare Bestätigung für eine ausdrückliche Vereinbarung mit dem auftraggebenden Unternehmen. Da die ausführende Firma den rechtlich erforderlichen Beweis schuldig blieb, wurden die auf Stundenlohnbasis geltend gemachten Beträge als nicht schlüssig dargelegt verworfen und aus der Berechnung gestrichen. Schlüssig dargelegt bedeutet im Prozessrecht: Ein Kläger muss seine Forderung so genau und nachvollziehbar begründen, dass das Gericht der Klage schon allein auf Basis dieser Darstellung stattgeben könnte, wenn die Behauptungen zutreffen.

Handlungsempfehlung für Auftragnehmer: Führen Sie Stundenlohnarbeiten (Taglohn) niemals nur auf mündlichen Zuruf aus. Lassen Sie sich die Abrechnung nach Stunden zwingend vor Arbeitsbeginn schriftlich vom Auftraggeber bestätigen. Ohne dieses Dokument müssen Sie die Leistungen im Nachhinein aufwändig in Einheitspreise umrechnen – andernfalls verlieren Sie Ihren Vergütungsanspruch für diese Arbeiten vor Gericht komplett.

Warum verfiel der Restwerklohnanspruch beim OLG Stuttgart?

Ein Anspruch auf die restliche Vergütung besteht nur dann, wenn die offene Forderung über die bereits geleisteten Abschlagszahlungen hinaus schlüssig bewiesen ist. Eigenmächtige Preisanpassungen oder die einseitige Erhöhung von vertraglich fixierten Einheitspreisen sind ohne eine belegte Grundlage nicht statthaft. Reichen die unstreitigen Zahlungen aus, um den schlüssig belegten Teil der Abrechnung zu decken, entfällt ein weiterer Zahlungsanspruch.

Diese mathematische und rechtliche Konsequenz besiegelte schließlich das Schicksal der Klage.

Eigenmächtige Preisänderungen

Das Oberlandesgericht Stuttgart stellte fest, dass die Auftragnehmerin verschiedene Einheitspreise, beispielsweise für den Erdaushub, völlig einseitig erhöht hatte, was eine Summe von 35.360,19 Euro netto betraf. Nach der strikten Kürzung aller nicht schlüssigen Positionen verblieb kein durchsetzbarer Restanspruch mehr. Da der Maschinenbauer im Rahmen des Bauprojekts bereits unstreitige Abschlagszahlungen in Höhe von 333.200 Euro brutto geleistet hatte, wurde die Klage auf den restlichen Werklohn von 257.122,30 Euro endgültig abgewiesen (Aktenzeichen 10 U 149/24).

Fazit: Strenge Anforderungen an VOB/B-Schlussrechnungen

Das Urteil des OLG Stuttgart (Az. 10 U 149/24) festigt die strenge bundesweite Rechtsprechung zur Prüfbarkeit von Bauabrechnungen und ist aufgrund der grundsätzlichen Anwendung der VOB/B-Regeln auf nahezu alle professionellen Bauverträge übertragbar. Gerichte fordern eine strikte formale und inhaltliche Trennung der Abrechnungsarten. Bauunternehmer müssen eigenmächtige Preisänderungen oder spontane Stundenlohnabrechnungen zwingend vermeiden und jede Abweichung vom ursprünglichen Einheitspreisvertrag vorab durch eine schriftliche Nachtragsvereinbarung absichern, da sie sonst auf ihren Kosten sitzen bleiben. Auftraggeber wiederum müssen fehlerhafte Rechnungen immer innerhalb der 30-Tage-Frist inhaltlich konkret rügen, um die formale Fälligkeit der Forderung und damit drohende Zahlungsklagen rechtzeitig abzuwehren.


VOB/B-Schlussrechnung prüfen: Forderung sichern oder Abwehr vorbereiten

Eine fehlerhafte Schlussrechnung oder eine versäumte 30-Tage-Rügefrist kann im Baurecht schnell zu hohen finanziellen Verlusten führen. Unsere Rechtsanwälte unterstützen Sie dabei, Ihre Abrechnungen rechtssicher zu gestalten oder unberechtigte Forderungen fachgerecht abzuwehren. Wir prüfen die Einhaltung formaler Anforderungen und sichern Ihre Ansprüche im laufenden Verfahren ab.

Jetzt rechtliche Einschätzung anfordern

Experten Kommentar

Auf der Baustelle herrscht enormer Zeitdruck, weshalb Zusatzarbeiten oft nur durch ein kurzes Zunicken des gegnerischen Bauleiters vergeben werden. Die Handwerker notieren dann fleißig ihre Stunden auf einfachen Regiezetteln, um teure Baustopps zu vermeiden. Später im Rechtsstreit stehen wir regelmäßig vor dem Problem, dass die Gegenseite diese mündlichen Absprachen schlicht abstreitet.

Wer diese Stundenzettel nicht noch am selben Tag vom Auftraggeber abzeichnen lässt, arbeitet im Grunde gratis. Im Nachhinein lassen sich solche Regiearbeiten fast nie rechtssicher in Einheitspreise umrechnen, weil meist die exakten Aufmaßdaten für Material und Geräteeinsatz fehlen. Es lohnt sich deshalb finanziell massiv, bei plötzlichen Sonderwünschen auf der sofortigen Unterschrift zu beharren.


Häufig gestellte Fragen (FAQ)

Darf ich vereinbarte Einheitspreise in der Schlussrechnung wegen gestiegener Materialkosten einfach eigenmächtig anheben?

NEIN. Sie dürfen vertraglich vereinbarte Einheitspreise unter keinen Umständen einseitig anheben, da eine eigenmächtige Preisanpassung ohne belegbare Rechtsgrundlage zur Unschlüssigkeit Ihrer gesamten Forderung führt. Eine solche nachträgliche Änderung der Kalkulationsgrundlagen ist ohne die ausdrückliche Zustimmung des Auftraggebers rechtlich unzulässig.

Die rechtliche Bindungswirkung eines geschlossenen Bauvertrags nach der VOB/B oder dem BGB sieht vor, dass die einmal vereinbarten Preise für die gesamte Vertragslaufzeit grundsätzlich unveränderlich fixiert bleiben. Sollten sich die Materialkosten im Projektverlauf unvorhersehbar erhöhen, berechtigt dieser wirtschaftliche Umstand den Bauunternehmer keinesfalls dazu, die entstandene Mehrbelastung eigenmächtig über die Schlussrechnung an den Kunden weiterzugeben. Ohne eine rechtzeitige schriftliche Nachtragsvereinbarung oder eine gerichtlich anerkannte Störung der Geschäftsgrundlage gemäß § 313 BGB riskieren Sie, dass der gesamte Vergütungsanspruch für diese Positionen aufgrund mangelnder Schlüssigkeit abgewiesen wird. Eine rechtssichere Abrechnung erfordert zwingend, dass sämtliche in Rechnung gestellten Beträge entweder exakt mit dem Hauptvertrag übereinstimmen oder durch beidseitig unterzeichnete Vereinbarungen vor der Ausführung zweifelsfrei legitimiert sind.

Eine rechtlich zulässige Ausnahme besteht lediglich dann, wenn im ursprünglichen Bauvertrag eine wirksame Stoffpreisgleitklausel vereinbart wurde, die eine automatische Anpassung der Vergütung bei massiven Marktschwankungen ermöglicht. Fehlt eine solche vertragliche Regelung, bleibt als letzter Ausweg nur die einvernehmliche Verhandlung einer förmlichen Nachtragsvereinbarung zwingend vor der eigentlichen Ausführung der betroffenen Leistungen.


zurück

Verliere ich das Recht auf inhaltliche Kürzung, wenn ich die 30-Tage-Rügefrist verpasst habe?

NEIN. Sie verlieren lediglich das Recht, die formale Prüfbarkeit der Rechnung zu blockieren, dürfen aber inhaltliche Fehler weiterhin jederzeit rechtlich anfechten. Die Versäumung dieser Frist führt zwar zur Fälligkeit der Forderung, stellt jedoch keinesfalls eine automatische Bestätigung der abgerechneten Leistungen dar.

Gemäß § 16 Abs. 3 Nr. 1 Satz 3 VOB/B heilt der Fristablauf ausschließlich formale Mängel, wodurch der Auftragnehmer zwar grundsätzlich die Zahlung fordern kann. Diese formale Fälligkeit entfaltet jedoch keine Bindungswirkung für die materiell-rechtliche Ebene, sodass unbewiesene Leistungen oder falsche Einheitspreise im Prozess weiterhin bestritten werden können. Der Auftraggeber bleibt also berechtigt, die Rechnung nach sachlichen Kriterien zu kürzen, da der Unternehmer die Beweislast für die tatsächliche Ausführung trägt. Eine bloße Fälligkeit der Rechnung bedeutet für den Auftragnehmer somit keine Zahlungsgarantie, falls die zugrunde liegenden Mengen oder Preise im gerichtlichen Verfahren nicht nachgewiesen werden können.

Allerdings können Sie nach Ablauf der 30 Tage keine Einwände mehr gegen die äußere Struktur oder die fehlende Nachvollziehbarkeit der Abrechnung vorbringen. Solche rein formalen Rügen sind dann präkludiert (ausgeschlossen), was die Verteidigung gegen eine sofortige Zahlungsklage durch die eingetretene Fälligkeit deutlich erschwert.


zurück

Reicht mein allgemeiner Widerspruch gegen die Rechnung aus, um die rechtliche Fälligkeit wirksam zu stoppen?

NEIN, ein pauschaler Widerspruch ohne konkrete Begründung entfaltet keine rechtliche Wirkung gegenüber der Fälligkeit einer VOB-Schlussrechnung. Nur eine substantiierte Rüge der fehlenden Prüfbarkeit innerhalb der 30-Tage-Frist verhindert wirksam den Eintritt der Zahlungspflicht. Allgemeine Ablehnungsfloskeln genügen den strengen Anforderungen nicht.

Gemäß § 16 Abs. 3 Nr. 1 Satz 3 VOB/B muss der Auftraggeber Einwendungen gegen die Prüfbarkeit einer Rechnung zwingend innerhalb von 30 Tagen nach Erhalt schriftlich und detailliert geltend machen. Sie müssen dabei exakt aufzeigen, welche Berechnungen, Massenansätze oder Positionen für Sie nicht nachvollziehbar sind, damit der Auftragnehmer die Möglichkeit zur Nachbesserung erhält. Erfolgt lediglich ein allgemeiner Hinweis auf die Nichtakzeptanz, gilt die Rechnung nach Ablauf dieser gesetzlichen Ausschlussfrist als formal geprüft und wird somit rechtlich fällig. Dies führt dazu, dass der Werklohnanspruch trotz inhaltlicher Fehler einklagbar wird und Verzugszinsen bereits ab diesem Zeitpunkt anfallen können.

Die versäumte Rügefrist heilt lediglich die formale Fälligkeit, stellt jedoch keine Anerkennung der inhaltlichen Richtigkeit der Forderung dar. Sie können die sachliche Berechtigung der Positionen im späteren Prozess weiterhin bestreiten, tragen dann jedoch das volle Kostenrisiko des Verzugs.


zurück

Kann ich meine Klage noch retten, wenn das Gericht die mangelnde Prüfbarkeit meiner Schlussrechnung rügt?

JA. Sie können eine formell mangelhafte Schlussrechnung korrigieren, indem Sie dem Gericht umgehend eine nachgebesserte und prüfbare Version der Abrechnung als neuen Prozessvortrag einreichen. Durch das Nachreichen einer prüfbaren Abrechnung im laufenden Prozess heilen Sie den Formfehler und stellen die erforderliche Fälligkeit Ihrer Werklohnforderung nachträglich her. Durch dieses prozessuale Vorgehen verhindern Sie effektiv die drohende Abweisung Ihrer Klage als zum maßgeblichen Zeitpunkt der Entscheidung derzeit unbegründet.

Die Zivilprozessordnung erlaubt es dem Kläger ausdrücklich, Tatsachen vorzubringen, welche die materielle Fälligkeit eines Anspruchs erst im Verlauf des gerichtlichen Verfahrens rechtssicher begründen. Da die Vorlage einer prüfbaren Rechnung gemäß § 16 Abs. 3 Nr. 1 VOB/B eine reine Fälligkeitsvoraussetzung darstellt, wertet die Rechtsprechung die Korrektur lediglich als notwendige Reparatur der Klagegrundlage. Dies gilt rechtlich nicht als unzulässige Klageänderung, da der zugrunde liegende Lebenssachverhalt sowie der Streitgegenstand der Werklohnforderung im Kern für beide Parteien identisch bleiben. Sie müssen daher nicht den verlustreichen Weg einer Klagerücknahme wählen, sondern können die formale Rüge des Gerichts durch eine qualifizierte Nachbesserung Ihrer Dokumente prozessual wirksam entkräften.

Diese Heilungsmöglichkeit beschränkt sich jedoch ausschließlich auf die formale Prüfbarkeit bestehender Ansprüche und erlaubt keinesfalls die Einführung völlig neuer Forderungen oder bisher im Prozess unbekannter Sachverhalte. Sollten Sie durch die neue Rechnung die ursprüngliche Klagesumme erhöhen oder bisher nicht behandelte Leistungen abrechnen wollen, könnte dies als unzulässige Klageänderung zur Abweisung führen.


zurück

Wie rechne ich Nachträge rechtssicher ab, wenn keine schriftliche Vereinbarung über Stundenlohnarbeiten vorliegt?

Sie rechnen Nachträge rechtssicher ab, indem Sie die angefallenen Kosten zwingend in neue Einheitspreise umwandeln, anstatt diese mangels schriftlicher Vereinbarung einfach auf Stundenbasis abzurechnen. Die Umrechnung der Aufwendungen in transparente Leistungseinheiten stellt den einzig verlässlichen Weg dar, um den Vergütungsanspruch ohne eine vorherige Taglohnvereinbarung gerichtlich durchzusetzen.

Diese Vorgehensweise ist zwingend erforderlich, da die VOB/B das Einheitspreisprinzip priorisiert und die Abrechnung nach Stunden (Taglohn) rechtlich als eine streng zu beweisende Ausnahme behandelt. Gemäß § 2 Abs. 10 VOB/B werden Stundenlohnarbeiten nur dann vergütet, wenn diese ausdrücklich vor dem Beginn der Ausführung zwischen den Parteien nachweisbar vereinbart wurden. Fehlt dieser Beweis, müssen die entstandenen Aufwendungen gemäß § 2 Abs. 5 oder 6 VOB/B auf Basis der tatsächlichen Kosten in neue, prüfbare Einheitspreise umgerechnet werden. Diese systematische Herleitung ermöglicht dem Auftraggeber eine transparente Überprüfung der Mehrleistung und schützt den Unternehmer vor dem gerichtlichen Vorwurf einer unzulässigen Mischung der Abrechnungsarten.

Eine stundenbasierte Abrechnung bleibt nur dann zulässig, wenn Sie die vorherige individuelle Vereinbarung durch Zeugen oder Korrespondenz zweifelsfrei im laufenden Prozess beweisen können. Da die Beweislast vollständig beim Bauunternehmer liegt, bietet die Umwandlung in Einheitspreise die einzig verlässliche Sicherheit gegen einen kompletten Forderungsausfall.


zurück


Hinweis/Disclaimer: Teile der Inhalte dieses Beitrags, einschließlich der FAQ, wurden unter Einsatz von Systemen künstlicher Intelligenz erstellt oder überarbeitet und anschließend redaktionell geprüft. Die bereitgestellten Informationen dienen ausschließlich der allgemeinen unverbindlichen Information und stellen keine Rechtsberatung im Einzelfall dar und können eine solche auch nicht ersetzen. Trotz sorgfältiger Bearbeitung kann keine Gewähr für Richtigkeit, Vollständigkeit und Aktualität übernommen werden. Die Nutzung der Informationen erfolgt auf eigene Verantwortung; eine Haftung wird im gesetzlich zulässigen Umfang ausgeschlossen.

Wenn Sie einen ähnlichen Fall haben und konkrete Fragen oder Anliegen klären möchten, kontaktieren Sie uns bitte für eine individuelle Prüfung Ihrer Situation und der aktuellen Rechtslage.


Das vorliegende Urteil


OLG Stuttgart – Az.: 10 U 149/24 – Urteil vom 12.08.2025




* Der vollständige Urteilstext wurde ausgeblendet, um die Lesbarkeit dieses Artikels zu verbessern. Klicken Sie auf den folgenden Link, um den vollständigen Text einzublenden.

Hinweis: Informationen in unserem Internetangebot dienen lediglich Informationszwecken. Sie stellen keine Rechtsberatung dar und können eine individuelle rechtliche Beratung auch nicht ersetzen, welche die Besonderheiten des jeweiligen Einzelfalles berücksichtigt. Ebenso kann sich die aktuelle Rechtslage durch aktuelle Urteile und Gesetze zwischenzeitlich geändert haben. Benötigen Sie eine rechtssichere Auskunft oder eine persönliche Rechtsberatung, kontaktieren Sie uns bitte.

Unsere Hilfe im Baurecht

Wir sind Ihr Ansprechpartner in Sachen Baurecht. Von der Baugenehmigung über Leistungsverzögerungen bis hin zu Baumängel.

Rechtsanwälte Kotz - Kreuztal

Rechtstipps aus dem Baurecht

Urteile aus dem Baurecht

Unsere Kontaktinformationen

Rechtsanwälte Kotz GbR

Siegener Str. 104 – 106
D-57223 Kreuztal – Buschhütten
(Kreis Siegen – Wittgenstein)

Telefon: 02732 791079
(Tel. Auskünfte sind unverbindlich!)
Telefax: 02732 791078

E-Mail Anfragen:
info@ra-kotz.de
ra-kotz@web.de

Rechtsanwalt Hans Jürgen Kotz
Fachanwalt für Arbeitsrecht

Rechtsanwalt und Notar Dr. Christian Kotz
Fachanwalt für Verkehrsrecht
Fachanwalt für Versicherungsrecht
Notar mit Amtssitz in Kreuztal

Bürozeiten:

Montags bis Donnerstags von 8-18 Uhr
Freitags von 8-16 Uhr

Individuelle Terminvereinbarung:
Mo-Do nach 18 Uhr und Samstags möglich.
Wir richten uns flexibel an die Bedürfnisse unserer Mandanten.
